Leilão 01/2023 é confirmado para 30 de junho com investimento previsto de R$ 15,7 bilhões

Mercado livre cresce 11% e ACR recua 1,3% no primeiro tri
7 de June de 2023
Aneel revela previsão para tarifa de energia até o final de 2023
7 de June de 2023
Show all

O primeiro semestre de 2023 será concluído com um dos maiores leilões já realizados pela Agência Nacional de Energia Elétrica – ANEEL. Com expectativa de R$ 15,7 bilhões em investimentos, o Leilão de Transmissão nº 1/2023 negociará nove lotes no dia 30 de junho, na sede da B3 em São Paulo. Serão licitadas as concessões para construção e manutenção de 6.184 quilômetros de linhas de transmissão e 400 megavolt-ampéres (MVA) em capacidade de transformação de subestações.

Os 33 empreendimentos, com prazo de conclusão de 36 a 66 meses, contemplarão os estados da Bahia, Espírito Santo, Minas Gerais, Pernambuco, Rio de Janeiro, São Paulo e Sergipe. A ANEEL prevê a criação de 29.300 novos postos de trabalho.

Informações sobre os lotes previstos para o Leilão nº 1/2023-ANEEL

LOTEDESCRIÇÃOUF(S)PRAZO (MESES)FUNÇÃO DO EMPREENDIMENTO
1LT 500 kV Juazeiro III – Campo Formoso II C1, CS, com 101 km;LT 500 kV Campo Formoso II – Barra II C1, CS, com 312 km;LT 500 kV Buritirama – Barra II C1, CS, com 107 km;LT 500 kV Barra II – Correntina C1, CS, com 285 km;LT 500 kV Correntina – Arinos 2 C1, CS, com 309 km;Trechos de LT 500 kV entre a SE Correntina e o seccionamento da LT 500 kV Bom Jesus da Lapa – Rio das Éguas C1, CS, com 1 km cada;SE 500 kV Campo Formoso II;SE 500 kV Barra II e Compensação Síncrona (-200/+300) Mvar;SE 500 kV Correntina.BA / MG66Expansão do sistema de transmissão da Área Sul da Região Nordeste e norte dos estados de Minas Gerais e Espírito Santo para fazer frente à expectativa de contratação de elevados montantes de energia provenientes de empreendimentos de geração renovável na região com destaque para as usinas eólicas e solares.
2LT 500 kV Gentio do Ouro II – Bom Jesus da Lapa II C2 e C3, CS, com 271 km cada;LT 500 kV Bom Jesus da Lapa II – Jaíba C1 e C2, CS, com 245 km cada;LT 500 kV Jaíba – Buritizeiro 3 C1 e C2, CS, com 291 km cada.BA / MG66
3LT 500 kV Buritizeiro 3 – São Gonçalo do Pará, C2, CS, com 349 kmMG60
4LT 500 kV Janaúba 6 – Presidente Juscelino, C1, CS, com 303 kmMG60
5LT 500 kV Morro do Chapéu II – Poções III C2, CS, com 336 km;LT 500 kV Poções III – Medeiros Neto II C2, CS, com 316 km;LT 500 kV Medeiros Neto II – João Neiva 2 C2, CS, com 276 km;LT 500 kV João Neiva 2 – Viana 2, C2, com 78 km.BA / MG / ES66
6LT 500 kV Xingó – Camaçari II C1 e C2, CD, com 357 km.SE / BA60
7LT 500 kV Governador Valadares 6 – Leopoldina 2, C1 e C2, CD, com 2 x 331 km;LT 500 kV Leopoldina 2 – Terminal Rio C1 e C2, CD, com 2 x 191 km;SE 500 kV Leopoldina 2 – novo pátio de 500 kV.MG / RJ66
8LT 230 kV Recife II – Bongi C1 e C2, com 19 km (trechos aéreos e subterrâneos)PE66Aumento da confiabilidade no atendimento a região metropolitana de Recife.
9SE 500/138 kV Água Vermelha- Transformação 500/138 kV – (3+1 res.) x 133 MVA, incluindo a instalação do sistema de automatismo para o controle do fluxo de reativos.SP36Ampliação no sistema da região noroeste do estado de São Paulo para escoamento de excedentes de geração fotovoltaica e biomassa

Fonte: Nota Técnica 14/2023-SEL-SCE/ANEEL, de 25/05/2023.

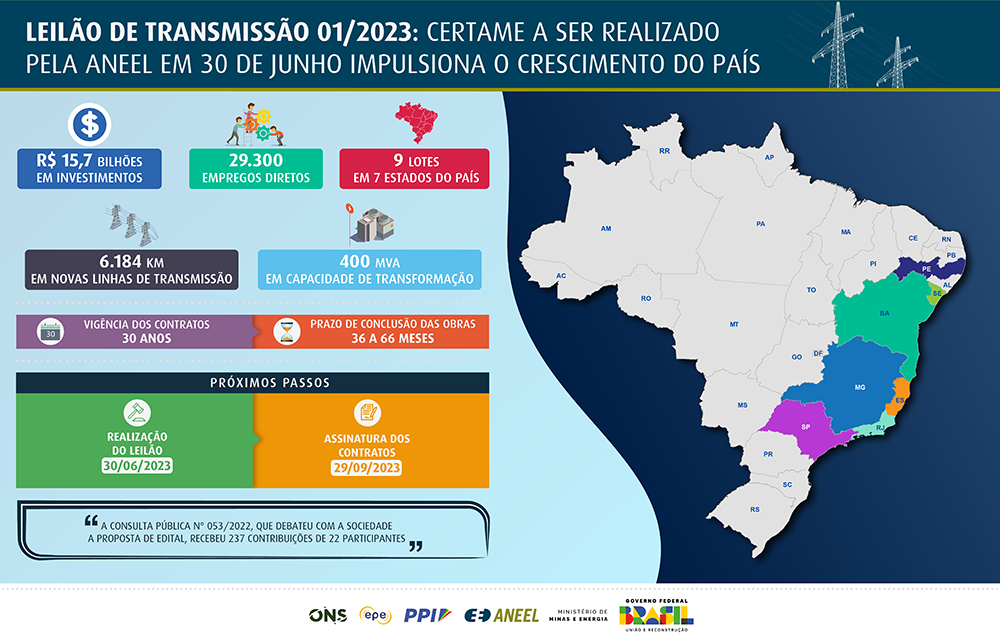

Infográfico - LT 01-2023 Edital-2

Os pontos no edital foram avaliados pela sociedade por meio da Consulta Pública nº 053/2022, entre 01/12/2022 e 16/01/2023. O edital também passou pela análise técnica do Tribunal de Contas da União (TCU).

Um workshop de esclarecimentos técnicos sobre os principais pontos do certame foi realizado pela ANEEL no dia 19 de maio, com participação de mais de 400 interessados e 121 questões respondidas, sendo 115 de caráter técnico. Assista abaixo:

Fonte: gov.br
